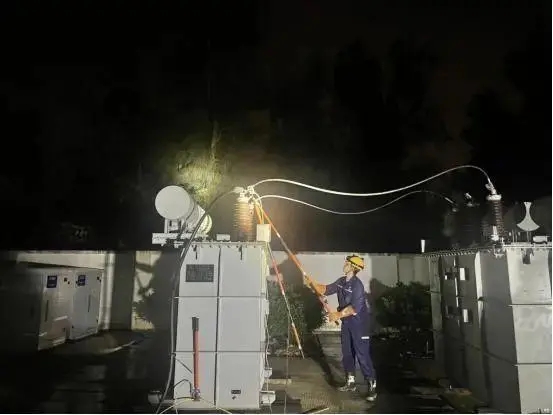

11月10日,隨著國網調度員下達帶負荷試驗成功的命令,溫州軌道交通S1線靈昆牽引站輸電與通信工程(龍東變線路)按期送電成功,這標志著靈昆牽引站兩回進線都已送電,結束了靈昆牽引站單回路送電的歷史,大大提高了供電的穩定性與安全性,為市域鐵路S2線試驗段及S1線送電安全提供強有力的保障。
為確保本工程按期送電成功,市鐵投集團運營分公司積極對接國網溫州供電公司等相關單位,組織各參建單位做好現場調查、施工組織、投運送電前的資料提交等準備工作,完成了預留間隔的交接試驗、電力電纜的耐壓試驗及投運送電必要的帶負荷試驗等相關試驗,確認了本工程送電安全可靠。
據了解,該工程采用110KV交流電起至國網220KV黃石變,終至靈昆牽引站。目前,整個送電過程均按計劃完成,送電后設備狀態良好,各項技術參數均滿足設計要求和施工規范標準。靈昆牽引站第二回進線送電成功讓S2線聯調聯試朝著開通試運營的目標邁出了新的一步。
