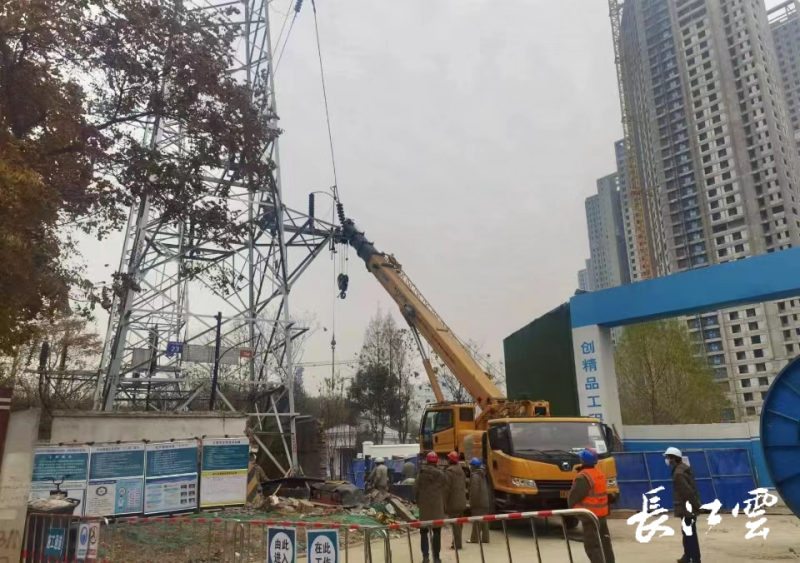

1月8日,武漢軌道交通12號線(江北段)土建3標項目部順利攻克了漢鋼站110KV高壓電力遷改的施工攔路虎,為漢鋼站基坑全封閉施工、全面掀起大干高潮拉開序幕。
漢鋼站斜跨琴臺大道東西方向分布,琴臺大道兩側布設有110KV、10KV、天然氣、自來水、軍纜、通信等8種管線交錯,嚴重影響漢鋼站基坑開挖及全封閉施工,其中110KV高壓電力遷改影響漢鋼站8幅地連墻無法施工,是制約項目乃至全線工期的關鍵因素。
為加快110KV高壓電力遷改流程辦理工作,面對管線錯綜復雜、施工場地受限、安全風險大等諸多不利因素,項目部積極籌措,與開投指揮部、設計單位、產權單位溝通對接,并邀請市城建局、區建設局到現場辦公協調,不斷完善、優化遷改方案,首先解決了產權單位需求;同時,項目部積極配合遷改施工單位,辦理了占用道路、城市道路挖掘等系列行政許可證,積極協調琴臺大道封路施工,排除一切外部干擾因素,確保遷改單位順利進場施工。目前,110kv高壓電力遷改已完成,為后期8幅地連墻施工提供了場地條件。
下一步,項目部將重點圍繞地連墻施工、基坑全封閉、基坑開挖、盾構始發等工程展開工作,同時以順利完成110kv高壓電力遷改為契機,持續深入學習貫徹黨的二十大精神,緊盯關鍵節點,壓實壓緊管控責任,穩步推進后續工程施工,沖刺2023年一季度開門紅,凝心聚力奮進12號線建設新征程。
