3月1日,市軌道運營公司組織開展首次剛性接觸網換線施工,順利完成長度約185米嚴重磨耗以及受損接觸網更換,確保行車安全運營。
據了解,城市軌道交通接觸網主要用于承載和傳輸電能,為電客車提供動力。如果將變電所比作為城市軌道交通的“心臟”,接觸網則是城市軌道交通的“大動脈”。城市軌道交通接觸網主要分為剛性接觸網和柔性接觸網,剛性接觸網主要運用于地下段隧道區間,可根據架設形式分為架空剛性接觸網、第三軌和第四軌接觸網;柔性接觸網主要運用于地面停車場/車輛段、高架段等區段。
此次施工現場涉及人員較多、施工風險較大、安全把控難度較高。為確保施工過程中行車及人身安全,做好本次換線施工作業,運營公司先后組織召開部門級和公司級施工方案審核會,安排專業人員對工器具準備、人員安排、作業流程、安全措施等方面周密部署,積極組織各施工小組開展專項練兵、施工預演,找準施工難點與風險點,明確施工執行小組作業分工及工作職責,確保施工組織萬無一失。

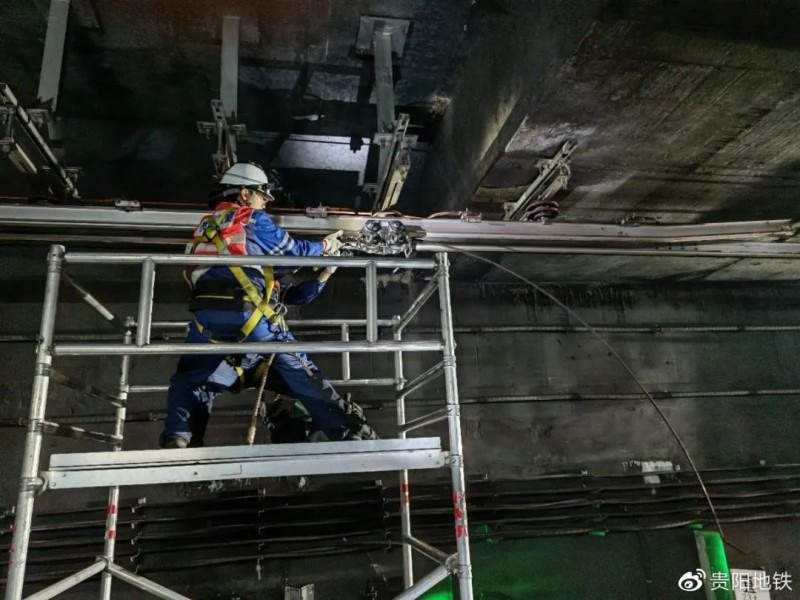

3月1日晚,現場施工檢修人員集結完畢,進行施工部署,開展安全技術交底、清點工器具等相關準備工作。3月2日00:01分,伴隨一聲令下,1輛黃色接觸網工程車、2臺接觸網梯車、30余名專業檢修人員組成的換線隊伍開始換線施工。各施工人員按照施工方案、工藝流程在隧道中緊密配合奮戰,驗電接地、舊線拆除、新線安裝、冷滑試驗、絕緣測試一系列作業流程在現場有序的開展著。03:20分,換線施工進入尾聲,確認現場工器具、人員出清情況后,對1號線八鴿巖~北京路上行接觸網送電。經現場多次觀察確認及當日發車運營后登乘巡視,1號線八鴿巖~北京路上行接觸網設備運行良好,本次剛性接觸網整錨段換線施工圓滿結束。
運營公司始終以精益求精的態度維護設備穩定運行,以溫情服務的信念陪伴乘客安全出行,只為將更加“安全、快捷、便民、綠色”的出行服務帶給每一位乘客。
