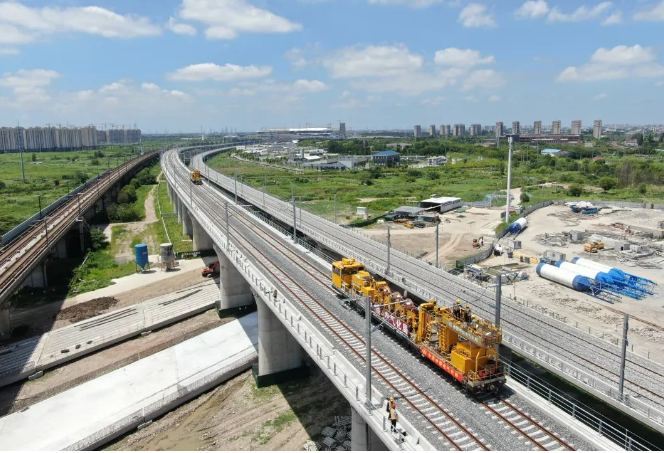

7月30日,滬蘇湖高鐵上海虹橋站至上海松江站間最后一段錨段接觸網導線架設完成,標志著該項目全線接觸網架設完成,為下一步靜態驗收和聯調聯試奠定基礎。
滬蘇湖高鐵于2022年12月23日進行接觸網第一桿支柱組立,歷時525天共計組立7237根支柱;今年4月4日進行首條接觸線架設,歷時118天共架設接觸網導線591條公里。
7月30日,滬蘇湖高鐵上海虹橋站至上海松江站間最后一段錨段接觸網導線架設完成,標志著該項目全線接觸網架設完成,為下一步靜態驗收和聯調聯試奠定基礎。
滬蘇湖高鐵于2022年12月23日進行接觸網第一桿支柱組立,歷時525天共計組立7237根支柱;今年4月4日進行首條接觸線架設,歷時118天共架設接觸網導線591條公里。
