『廣州』地鐵11號線又有8站移交運營調試

放大字體  縮小字體 發布日期:2024-08-06  來源:羊城派  瀏覽次數:1148

繼首批6座車站實現“三權”移交后,近日,廣州地鐵十一號線赤沙、龍潭、上涌、燕崗、芳村、如意坊、彩虹橋、廣州東站等8座車站順利移交給運營部門。至此,全線已有14座車站進入運營調試階段。目前,十一號線(火車站—琶洲—火車站)土建工程累計完成98%。


克服多重挑戰,建成珠江邊的地鐵站


十一號線如意坊站周邊環境復雜,西端距離珠江最近僅25米,東端為內環路和黃沙大道,另外既有運營的地鐵六號線橫跨車站。由于基坑整體為異型,結構受力復雜,車站施工范圍內富水砂層厚達20余米,地下水位埋深淺,管線錯綜復雜,基坑開挖風險極高。


廣州地鐵組織設計單位中鐵六院、施工單位中鐵二局的建設者們結合車站實際和拆遷進展,因地制宜優化設計方案和精細組織施工。地鐵建設者們根據現場場地條件基坑分四期實施,針對富水砂層采用雙輪銑等先進成槽設備,確保連續墻施工質量;采用六號線兩側對稱卸載開挖方式,保證了既有六號線運營及結構安全;通過對圍護結構支撐進行優化,在車站施工區域留足空間增加轉土場地,保證了基坑快速開挖和支撐快速施工。



與地鐵六號線的換乘改造也是車站施工的重難點之一,地鐵建設者們需在確保地鐵六號線運營安全的同時,在僅有的4個小時窗口期完成六號線軌行區上方6米×4米的扶梯底斜板的吊裝封堵作業。地鐵建設者們先后完成了3臺換乘扶梯的安裝工作,待線路開通后,實現地鐵十一號線與地鐵六號線的便捷換乘,將極大地提升乘客的換乘體驗。


鬧市中建設“巨無霸”車站 ,滿足四線換乘


十一號線彩虹橋站地處荔灣區、越秀區老舊城區交界位置,緊鄰市政主干道、高架橋、湖泊公園及既有地鐵運營八號線,周邊環境復雜,地質條件差,施工組織難度大、風險高。根據設計方案,該站與在建地鐵十三號線二期換乘,與既有運營地鐵八號線形成“T”字換乘,遠期將與芳白城際互通換乘,為四線換乘樞紐站。


據了解,彩虹橋站最寬處達62.7米,車站結構施工前需進行五期交通疏解、三期倒邊施工。為減少對市民出行的影響,地鐵建設者們通過增設交通疏解蓋板滿足“占一還一”原則,即在蓋板上方滿足人行、車行需求,蓋板下方進行基坑施工,從而為車站整體圍蔽施工提供條件,在滿足東風西路正常通行的同時,保證了地鐵建設進度。


彩虹橋站層高達11米,柱跨達18米,采用全線唯一Y形大跨結構柱設計。地鐵建設者們在八號線彩虹橋站等車站成功經驗的基礎上,積極深入優化實施方案,研發定制專用定型鋼模,成功解決了高層高、大柱跨異形柱施工以及預留換乘節點接駁施工等問題,順利完成建設任務。


實施“一站一冊” ,問題逐個擊破


為確保順利實現車站“三權”移交,廣州地鐵每周組織召開線路工作專班會,對全線進度及線路關鍵點進行專題總結,及時協調解決重點事項。同時,施工現場實施“一站一冊”制度,通過系統梳理各站點剩余的土建和機電工程施工任務,合理組織機電安裝及裝修施工,及時統籌調撥設備廠家等資源,確保調試工作順利開展。

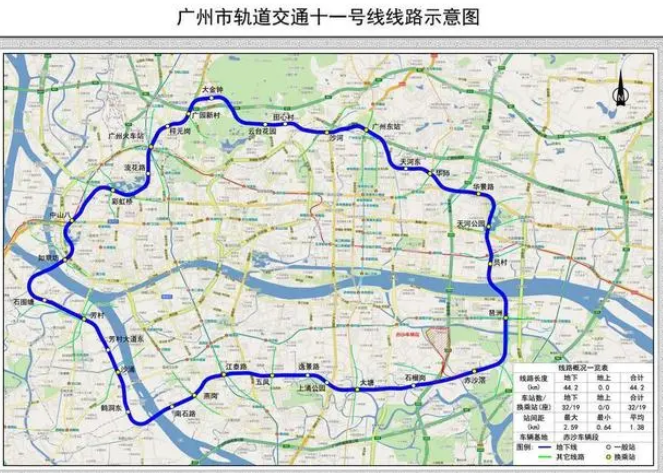

地鐵十一號線是廣州首條環線,全長約44.2公里,串聯越秀、荔灣、海珠、天河、白云五個區,全線共設32座車站,其中24座換乘站。



截至目前,十一號線(火車站—琶洲—火車站)土建工程累計完成98%。32座車站中,2座已開通,1座進行前期準備,其余29座車站進行機電安裝施工;32個區間中,1個已建成開通,其余31個已實現長軌貫通,供電累計完成97%,車輛段—火車站—天河公園段軌行區已“三權”移交;全線32個變電所中有30個進場施工,陸續開展其他弱電等機電系統施工;赤沙車輛段已“三權”移交。





?
