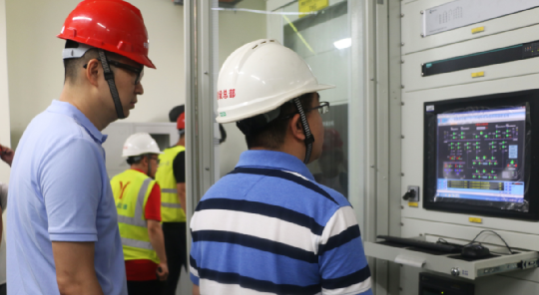

5月28日12時,中鐵一局電務公司承建的廣州地鐵21號線供電3標項目送電成功,提前實現“5.30”電通節點目標,也是21號線首家送電的施工單位,為下一步電客車熱滑、機電單位聯調聯試奠定了基礎。
面對交叉作業多、協調難度大、高溫酷暑等困難,項目部加強協調溝通,結合工程實際編制了詳細的施工方案,堅持“倒排工期、找縫插針”的工作思路,投入500余人晝夜奮戰30多天,有效保證各專業施工進度穩步推進,于25日完成施工任務,具備了送電條件。送電前,項目部組織作業人員召開送電安全交底會,現場模擬送電操作流程,嚴格進行送電前各項檢查。27日,作業人員提前到達送電現場待命。指揮組、調度組、操作組、驗電組、安全防護組、應急搶修組等各組人員齊備,分工明確。隨著調度命令的下達,大家嚴格按照送電方案相互協作、有序配合,確保了送電任務的順利完成。
送電當日,業主、設計、監理、設備集成商、設備廠家等50人到場,參加此次送電。
